Инструменты методики АЦТ, часть 7: быстрая переналадка (SMED), Хейдзунка, «Точно вовремя» (JIT) и теория ограничений (TOC)
Это седьмая статья цикла по инструментам методики «Аккордная цифровая трансформация». Продолжаем разбор группы A «Операционное превосходство» — инструменты A3-05, A3-06, A3-07 и A3-08.
Статья продолжает подгруппу A3 «Производственные технологии». Четыре инструмента этой статьи более трудоемкие, чем в первой четверке: на освоение быстрой переналадки и хейдзунки методика отводит по 20 часов, на «точно вовремя» и теорию ограничений — по 32 часа.
Объединяет их одно — скорость и ровность производственного потока. Быстрая переналадка (A3-05) сокращает простой при смене продукта и делает выгодными малые партии. Хейдзунка (A3-06) выравнивает график по объему и номенклатуре. «Точно вовремя» (A3-07) синхронизирует поставки с фактической потребностью и убирает запасы, изготовленные заранее. Теория ограничений (A3-08) показывает, какое звено ограничивает выпуск всей системы.
Первые три инструмента выросли из производственной системы Toyota и связаны между собой по сути метода; теория ограничений пришла из другой традиции и дает независимый взгляд на тот же поток.
A3-05 — Быстрая переналадка оборудования (Single-Minute Exchange of Dies, SMED)

Откуда появился инструмент. Метод создал Сигео Синго (1909–1990) — японский инженер-технолог, один из теоретиков производственной системы Toyota и автор пока-ёкэ (A3-01). Система складывалась девятнадцать лет в трех проектах. В 1950 году на заводе компании «Тоё когё» (Mazda) Синго впервые разделил операции переналадки на два типа: внутренние, выполнимые только при остановленном оборудовании (установка штампа в пресс), и внешние, которые можно делать на ходу (подготовка и подбор оснастки). В 1957 году на площадке Mitsubishi Heavy Industries в Хиросиме он применил параллельное выполнение операций, подняв производительность участка на 40%. Завершением стал проект 1969 года на прроизводстве Toyota: переналадку тысячетонного пресса, занимавшую четыре часа и уже сокращенную к тому моменту до полутора, требовалось довести до трех минут — и это удалось. Тогда же закрепилось название Single-Minute Exchange of Dies; «одна минута» здесь означает однозначное число минут, то есть менее десяти. Свой подход Синго изложил в книге «A Revolution in Manufacturing: The SMED System» (английское издание — 1985).

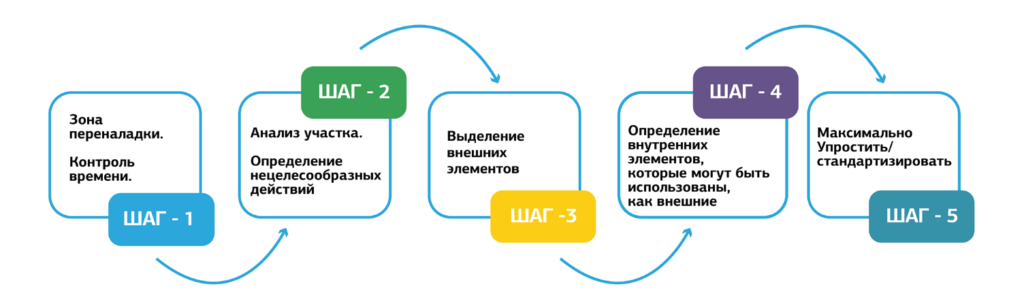

Суть и механика. SMED сокращает время смены оборудования с одного продукта на другой. Логика заключается в разделении операций на внутренние и внешние и в последовательном переводе первых во вторые. Порядок работы: зафиксировать исходную переналадку видео и хронометражем; разделить операции на внутренние и внешние; перевести максимум внутренних во внешние за счет предварительного подогрева, преднастройки и размещения оснастки рядом до остановки; упростить оставшееся — быстрозажимные крепления вместо болтов, устранение подгонок, параллельная работа нескольких человек. Сокращение простоя при смене продукта делает экономически оправданными малые партии.
| Пример. На главном заводе Toyota тысячетонный штамповочный пресс требовал около четырех часов на каждую смену штампа. Синго с бригадой разделил операции переналадки на внутренние и внешние, перенес подготовку оснастки на время работы пресса, заменил часть крепежа быстрозажимными элементами и убрал ручные подгонки. Время смены штампа сократилось до трех минут. |
Сокращение почти в восемьдесят раз получено без замены пресса — за счет переустройства самой процедуры. Тот же эффект SMED дает на любом оборудовании, где смена оснастки держит станок в простое.
Границы применимости. SMED оправдан там, где частые переналадки ограничивают размер партии и гибкость, — в серийном производстве с переменной номенклатурой. Инструмент сокращает время смены, но сам не выравнивает поток (это хейдзунка, A3-06) и не управляет запасами (JIT, A3-07). Малая партия, которую открывает SMED, служит предпосылкой для вытягивания через канбан (A3-02) и для работы «точно вовремя».
Чек-лист перед применением SMED:
- Исходная переналадка измерена по факту — видео и хронометражем, а не по нормативу из техкарты.
- Операции переналадки разделены на внутренние и внешние; доля каждой группы посчитана.
- Определены внутренние операции, которые можно перевести во внешние без риска для качества.
- Просчитана связь переналадки с размером партии: понятно, какую экономию даст сокращение времени смены.
- Организационные меры (преднастройка, комплектация оснастки) подготовлены до закупки технических приспособлений.
- Назначен ответственный за стандарт переналадки и его соблюдение после улучшения.
Типовые ошибки:
- Сокращение без замера исходной точки. Переналадку начинают ускорять, не зная ее фактической структуры, и улучшают не то. → Начать с хронометража и разбора операций; на практике до трети «внутренних» работ оказываются внешними.
- Технические доработки прежде организационных. Закупают быстросъемную оснастку, не разделив операции на внутренние и внешние. → Сначала разнести операции и перевести во внешние что можно, затем вкладываться в крепления.
- Переналадка ускорена, а партии прежние. Время смены сократили, но размер партии не пересмотрели — гибкость не выросла. → Пересчитать экономичный размер партии под новое время переналадки.
- Стандарт не закреплен. Однажды ускоренная переналадка со временем возвращается к прежней длительности. → Задокументировать новый порядок и встроить его в обучение операторов.
A3-06 — Хейдзунка (Heijunka)

Откуда появился инструмент. Хейдзунка (平準化 — «выравнивание») — элемент производственной системы Toyota, развитый Тайити Оно (1912–1990), инженером и исполнительным вице-президентом компании (разобран в части 5 как автор бережливого производства). По-японски слово означает приведение к среднему и не ограничено производством. В системе Toyota хейдзунка — это выравнивание графика, при котором каждый период похож на соседний по объему и составу выпуска. Концепция отвечает на проблему мура — неравномерности, одного из трех источников потерь наряду с муда (потери) и мури (перегрузка). Оно считал мура первичной: неравномерность сама порождает и потери, и перегрузку. В схеме «дома TPS» хейдзунку изображают как основание, на котором стоят два столпа — «точно вовремя» (A3-07) и дзидока. Корни выравнивания — в идее «точно вовремя», сформулированной Киитиро Тоёда (1894–1952) еще в 1930-х: поставить нужную деталь в нужном количестве в нужный момент невозможно, если график выпуска скачет.
Суть и механика. Хейдзунка выравнивает выпуск по объему и по номенклатуре за фиксированный период. Вместо производства большими партиями — сначала вся модель A, затем вся модель B — формируется повторяющаяся смешанная последовательность вида A, B, A, C, A, B. Это сглаживает нагрузку на предыдущие участки и поставщиков, снимает внутренние пики и провалы. Инструмент опирается на короткую переналадку (SMED, A3-05): без нее частая смена моделей невозможна.
Разницу между партийным и выровненным графиком видно на простом расчете.
| Пример. Недельный спрос — 500 изделий модели A, 300 модели B и 200 модели C. Традиционный график выпускает их крупными партиями: сначала все 500 A, затем 300 B, потом 200 C — нагрузка на участки и поставщиков идет волнами. Хейдзунка задает повторяющуюся последовательность, в которой A, B и C чередуются малыми порциями в той же пропорции на протяжении всей недели. Суммарный объем тот же, но каждый день и каждый час похожи на соседние. |
Ровная последовательность позволяет предыдущим участкам и поставщикам работать в постоянном ритме, а не подстраиваться под рывки финальной сборки.
Границы применимости. Хейдзунка применима в серийном производстве с повторяющейся номенклатурой и прогнозируемым спросом. В единичном производстве и при резких непредсказуемых скачках спроса выравнивание требует буферного запаса готовой продукции, пропорционального колебаниям. Хейдзунка готовит почву для вытягивания через канбан (A3-02) и для работы «точно вовремя» (A3-07), но не заменяет их; короткая переналадка (SMED, A3-05) — ее техническая предпосылка.
Чек-лист перед внедрением хейдзунки:
- Спрос проанализирован за репрезентативный период; выделены стабильная база и переменная часть.
- Номенклатура сгруппирована по схожести переналадки и трудоемкости.
- Время переналадки позволяет работать малыми партиями — иначе сначала нужен SMED (A3-05).
- Рассчитан буфер готовой продукции под остаточную неравномерность спроса.
- Построена повторяющаяся последовательность выпуска с заданным шагом выравнивания.
- Поставщики уведомлены о ровном графике заказов и способны под него подстроиться.
Типовые ошибки:
- Выравнивание поверх длинной переналадки. Партии дробят, но смена модели занимает часы, и простои растут. → Сначала сократить время переналадки (SMED, A3-05), затем дробить партии.
- Хейдзунка без буфера под колебания. График выровняли, а гасить скачки спроса нечем — срывы поставок. → Держать рассчитанный буфер готовой продукции, пропорциональный вариативности спроса.
- Выравнивание объема без выравнивания номенклатуры. Суммарный выпуск ровный, но модели идут партиями, и нагрузка на участки скачет. → Выравнивать и объем, и состав одновременно, через смешанную последовательность.
- Непостоянные заказы поставщиков. Внутри предприятия график ровный, а поставщикам заказы уходят рывками — неравномерность смещается к ним. → Транслировать ровный повторяющийся график на всю цепочку поставок.
A3-07 — Точно вовремя (Just-in-Time, JIT)

Откуда появился инструмент. Концепцию «точно вовремя» сформулировал Киитиро Тоёда (1894–1952) — инженер и основатель Toyota Motor Corporation (1937), сын изобретателя автоматического ткацкого станка Сакити Тоёда. Принцип — нужная деталь в нужном количестве в нужный момент, без опережающих запасов — он заложил еще в 1930-х. В работающую систему «точно вовремя» эту идею превратил Тайити Оно (1912–1990) начиная с 1950-х: образцом для механизма вытягивания послужили американские супермаркеты, где полку пополняют ровно на столько, сколько забрал покупатель. В методике АЦТ «точно вовремя» обозначен как более узкая, применяемая отдельно часть бережливого производства (A2-05).
Суть и механика. JIT синхронизирует поставку материалов и комплектующих с фактической потребностью производства: ничего не закупается и не изготавливается заранее, про запас. Производство организуется по принципу вытягивания (pull): каждый участок берет у предыдущего ровно столько, сколько израсходовал, и выпуск запускается потреблением, а не плановой загрузкой оборудования. Результат — минимальные запасы, меньше незавершенного производства, ниже затраты на хранение, освобождение складских площадей. Рабочий механизм JIT на цеховом уровне — канбан (A3-02); его условие на входе — выровненный график (хейдзунка, A3-06) и надежные поставщики с коротким циклом.
Эффект JIT нагляднее всего виден в режиме поставок.
| Пример. Участок сборки получает комплектующие не месячным запасом на склад, а малыми партиями под сменное задание. Происходит несколько подвозов в день по фактическому расходу. Между предприятием и поставщиком действует рамочный контракт на поставку по потребности, сигналом служит изъятая тара. Складские остатки сжимаются до объема нескольких часов работы, высвобождаются площади, оборотный капитал перестает лежать в запасах. |
Привязка поставки к реальному потреблению, а не к прогнозу, держит запас в узком, заранее рассчитанном коридоре — при условии, что логистика и поставщики надежны.
Границы применимости. JIT силен в серийном производстве со стабильным спросом и предсказуемой логистикой. Он уязвим к срывам поставок: без страховых запасов остановка поставщика останавливает линию, поэтому методика прямо требует резервных поставщиков и аварийных запасов. По методике это сложный инструмент (32 часа на освоение), специалистов с релевантным опытом на рынке мало, особенно в регионах. JIT минимизирует запасы, но не выравнивает спрос (это хейдзунка, A3-06) и не находит узкое место в потоке (теория ограничений, A3-08).
Чек-лист перед внедрением JIT:
- Проведен ABC/XYZ-анализ запасов; выявлены излишки и неликвидные остатки, посчитана оборачиваемость.
- Определены надежные поставщики с коротким циклом доставки; в процесс добавлены резервные поставщики.
- Поставки переведены с месячных и квартальных на регулярные или под заказ, через рамочные контракты.
- Производство организовано по вытягиванию; внедрены визуальные сигналы управления потоком (канбан, A3-02).
- Рассчитан минимальный страховой запас и определена процедура действий при сбое поставки.
- Установлены KPI: оборачиваемость, дефицит, незавершенное производство, простои.
Типовые ошибки:
- JIT без страховки. Запасы срезали под ноль, резервных поставщиков нет, и первый же сбой останавливает производство. → Держать рассчитанный страховой запас и резервных поставщиков; минимизация запасов не означает их обнуления.
- Минимизация запасов без вытягивания. Склад сократили, но выпуск по-прежнему идет по плану, а не по расходу — возникает дефицит. → Перевести поток на вытягивание, привязать выпуск к фактическому потреблению.
- JIT поверх скачущего спроса. Спрос не выровнен, и поставки срываются вслед за пиками. → Выровнять график (хейдзунка, A3-06) до перехода на «точно вовремя».
- Перенос риска на поставщика. От поставщика требуют ежедневных поставок, не помогая ему выровнять собственный график. → Транслировать ровный график и работать с поставщиком как с частью единого потока.
A3-08 — Теория ограничений (Theory of Constraints, TOC)

Откуда появился инструмент. Теорию ограничений создал Элияху Голдратт (1947–2011) — израильский физик, ставший консультантом и теоретиком управления. Он изложил ее в деловом романе «Цель» (The Goal, 1984), где директор завода спасает производство, научившись управлять его узким местом. Подход вырос из системного мышления физика: у любой системы есть ограничение — узкое место, которое определяет производительность целого, и улучшать в первую очередь имеет смысл именно его.
Суть и механика. TOC сосредотачивает усилия на одном звене — ограничении, лимитирующем выпуск всей системы. Метод описан как пять направляющих шагов: найти ограничение; максимально использовать его наличными средствами; подчинить его ритму работу всех остальных звеньев; расширить ограничение; если оно снято — вернуться к первому шагу, не позволяя инерции стать новым ограничением. TOC меняет и язык измерения: вместо снижения издержек на каждом отдельном участке — рост прохода при контроле запасов и операционных расходов. Высокая локальная эффективность участка, не являющегося узким местом, результата системы не повышает.
Логику ограничения проще показать на коротком потоке.
| Пример. Линия состоит из нескольких последовательных операций, и одна из них — узкое место: она обрабатывает меньше деталей в час, чем остальные. Если загрузить предыдущие операции на полную мощность, они лишь нарастят незавершенное производство, которое копится перед узким местом, — выпуск линии при этом не вырастет ни на единицу. Поднять результат всей линии можно, только увеличив пропускную способность узкого места: убрав его простои и переналадки, а затем, если нужно, перераспределить на него ресурсы. |
Пропускная способность всей цепочки равна пропускной способности самого слабого звена, поэтому загрузка остальных звеньев сверх его ритма создает запасы, а не результат.
Границы применимости. TOC дает наибольший эффект там, где есть выраженное узкое место и нужно быстрое улучшение без крупных вложений. Менее полезна, когда ограничение лежит не внутри производства, а во внешнем спросе или в политике компании. Теория ограничений указывает, где поток спотыкается, но не устраняет потери на самом потоке (это бережливое производство, A2-05) и не снижает разброс параметров процесса (Шесть сигм, A2-06, и статистическое управление процессами, A4-02). По методике это сложный инструмент (32 часа), но один из наиболее известных российским руководителям.
Чек-лист перед применением TOC:
- Цель системы определена в измеримых терминах: проход, запасы, операционные расходы.
- Узкое место выявлено по данным — где копится незавершенка и что лимитирует выпуск, — а не по интуиции.
- Для узкого места исключены простои и лишние переналадки: его ресурс используется полностью.
- Работа остальных участков подчинена ритму узкого места, а не их собственной локальной загрузке.
- Определены меры расширения узкого места без крупных вложений: перераспределение нагрузки, режим работы, разгрузка.
- Предусмотрен пересмотр после расшивки: куда сместится ограничение и что станет новым узким местом.
Типовые ошибки:
- Загрузка всех участков на максимум. Незагруженное оборудование считают потерей и грузят его, наращивая незавершенку перед узким местом. → Подчинить работу не узких участков ритму ограничения; полная загрузка вне узкого места целью не является.
- Расшивка узкого места деньгами с ходу. Сразу покупают оборудование, хотя ресурс ограничения еще не использован полностью. → Сначала исчерпать возможности без вложений — убрать простои и переналадки на узком месте, — затем рассматривать инвестиции.
- Оптимизация по локальным показателям. Каждый участок отчитывается за свою эффективность, а система в целом не ускоряется. → Перейти к сквозным показателям прохода системы вместо суммы локальных.
- Остановка после расшивки. Узкое место сняли и успокоились, а ограничение тихо переместилось на другой участок. → После каждой расшивки заново искать ограничение; не давать инерции стать узким местом.
Как четыре инструмента работают в связке
Три инструмента, выросшие из производственной системы Toyota, образуют единую логику потока. Быстрая переналадка делает экономически выгодными малые партии. Хейдзунка на этой основе выравнивает график по объему и номенклатуре, снимая внутренние пики. «Точно вовремя» привязывает поставки и выпуск к фактическому потреблению, удерживая запасы в узком коридоре. Зависимость прямая: без короткой переналадки нельзя часто менять модели, без выровненного графика вытягивание рвется на скачках спроса, без надежной логистики минимальные запасы превращаются в риск остановки.
Теория ограничений пришла из другой традиции — от физика Голдратта, а не из практики Toyota, — и решает смежную задачу. Бережливый поток выпрямлен и синхронизирован, но даже в нем остается звено, которое ограничивает выпуск. TOC указывает на это звено и задает приоритет улучшений: сначала узкое место, затем все остальное.
На практике это выглядит так: предприятие сокращает переналадку (SMED), выравнивает график (хейдзунка) и переходит на поставки «точно вовремя», а затем обнаруживает, что выпуск упирается в одну операцию. Расшивка этого узкого места средствами теории ограничений дает следующий прирост, после чего ограничение смещается, и цикл повторяется.
Резюме
Быстрая переналадка сокращает простой при смене продукта и открывает дорогу малым партиям. Хейдзунка выравнивает выпуск по объему и номенклатуре и убирает внутренние пики нагрузки. «Точно вовремя» синхронизирует поставки с потреблением и сжимает запасы. Теория ограничений находит звено, лимитирующее выпуск всей системы, и направляет туда усилия.
По трудоемкости освоения методика относит быструю переналадку и хейдзунку к простым инструментам (по 20 часов), «точно вовремя» и теорию ограничений — к сложным (по 32 часа). Общее условие у всех четырех — дисциплина и честные данные: переналадка без закрепленного стандарта откатывается назад, JIT без страхового запаса оборачивается остановками, хейдзунка без буфера не держит скачков спроса, а теория ограничений на недостоверном учете ведет к ложным выводам.
В следующей статье цикла продолжим разбор группы A: управление активами (EAM, A3-09), всеобщее обслуживание оборудования (TPM, A3-10) и первые статистические методы — анализ возможностей процессов (A4-01) и статистическое управление процессами (A4-02).
